施工成本核算 施工方案咨询 专业施工指导 完善售后服务 4000-116-557  029-88766573  13772487920  13689247698 官方微博 工程视频库
您目前所在的位置:主页 > 新闻资讯 >

电话: 4000-116-557

电话: 029-88766573

地址: 西安市东长安街666号航天城中心广场

桥梁伸缩缝专用快修材料施工流程
一、旧伸缩装置拆除
根据需更换的板块缝宽,凿除原有的旧伸缩装置和混凝土层,清理出槽口内的杂物,同时要把构造缝内的杂物清理干净。凿除时需注意不 得破坏桥梁主体及路面。


二、新伸缩缝焊接安装
1、将U型螺栓组吊装放入预留槽内。
2、调整螺栓组的直线度、定位,使装置伸缩间隙与梁板预留间隙对应。
3、根据路面标高,将螺栓组顶面与路面调平,使用钢筋点焊定位。
4、二次检查直线度,高差、间隙尺寸等。确定无误后将螺栓组与预埋筋焊接牢固,托架应该单边焊好后再焊另一边,并保证每个螺栓不少于2根钢筋与锚固筋连接。如螺栓组无法与锚筋连接时,应与桥面铺装钢筋焊牢或重新植筋与其焊接,确保焊接强度。
5、按照设计缝宽焊接安装中间橡胶托架角钢,其顶面应略低于路面梳齿型钢板加橡胶板的厚度。


三、支模、安装止水带及微调垫圈
1、使用组合板,支在缝隙两侧角钢与预留缝间,用铁丝与螺栓绑扎牢固,再用编织袋把模板之间的缝隙塞紧
2、安装止水带,使用卡座将止水带装在托加中间角钢上
3、安装微调螺栓托架上的螺冒,每米两端各安装2个,大板侧8个支座螺栓均需安装。
4、安装橡胶垫圈,调平橡胶垫圈,调整高差。
四、砼浇筑、梳型板安装
1、检查 模板是否牢固有无漏洞,避免振捣时发生涨模和漏浆现象。
2、将缝区两侧清理干净,铺上彩条布,防止浇筑时污染路面。

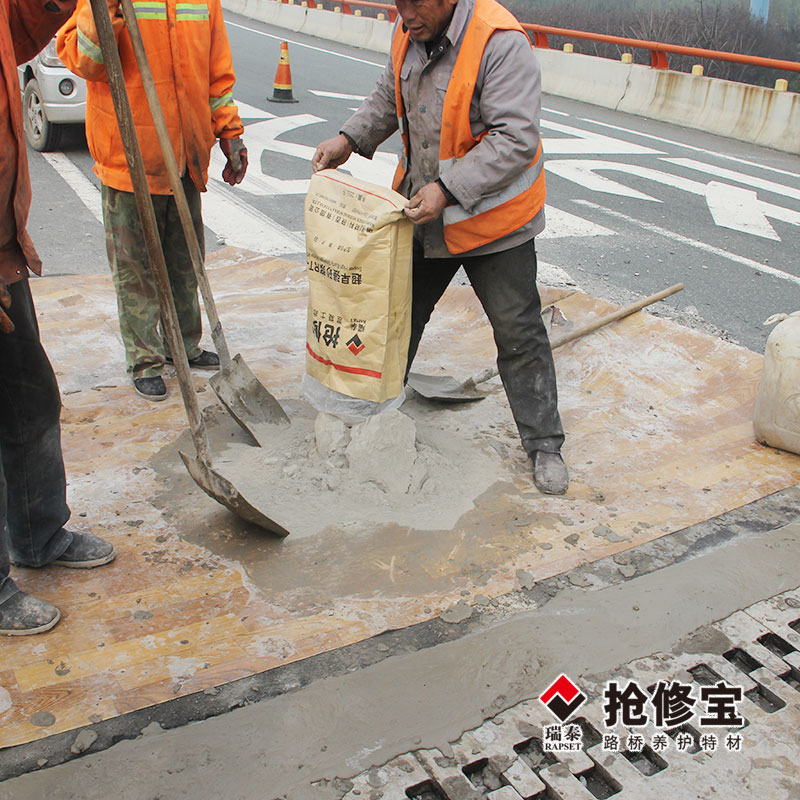

3、使用抢修宝RT-2快速修补材料,先将原料与1-2石子按1:0.8~0.95比例(质量比)混合搅拌均匀,然后分次加水,加水量按原料:水=1:0.13~0.15充分搅拌均匀,将搅拌好的材料填入缝区内。
4、安装下支座,进行调平。
5、浇筑梳型板下砼,在缝内喷洒矢量水,砼沿两边槽区堆高,用插入式振捣棒严格按要求快插慢拨、均匀振捣。等混凝土完全振捣密实后,将砼表面磨压刮平。小板侧以微调垫圈上表面为基准,高出1-2毫米刮平;大板侧以下支座上表面为基准刮平。

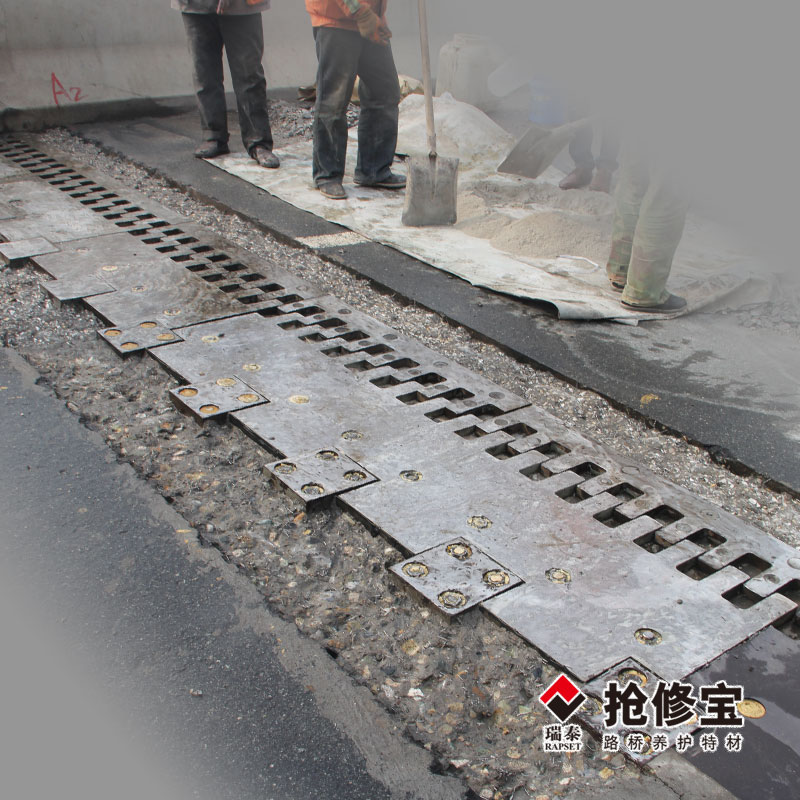

6、安装梳型板
安装小板侧不锈钢滑板, 再按编号装配小板;
按编号安装大板及上支座;
以两侧路面为基准,用铝合金直尺、套筒扳手拧下螺帽使大小板高出路面1-2毫米。
7、浇筑板两侧砼,用同样方法振捣密实,然后按常规模压平整 。
8、有必要可再次检查螺帽,调整使大小板与路面平齐,然后对两侧砼进行磨压修光。
9、清理施工现场。
10、砼浇筑部分洒水养生,并用养生布覆盖。
11、等混凝土达到要求强度后,用加力杆柠紧螺帽,在螺栓上焊接固定,上部螺栓孔中灌入环氧树脂。

五、注意事项
1、缝区内必须全部清除干净,保证无杂物松动物等。
2、铺装操作时间一定要快,已变硬的砂浆不可重复使用。
3、初凝时不允许二次抹面收光。
4、加水量必须按照规范要求加水,不得超出加水范围。
5、在养护期混凝土未达到额定强度前,施工路段要全幅封闭交通,以防车辆压坏伸缩缝。
