“五一”即将到来,为确保辖区路网畅通,保证广大市民、游客在“五一”游玩期间畅享柳州高速公路平安畅行服务。连日来,柳州高速某养护部门推出多项养护应急措施,对辖区内桥梁伸缩缝锚固区砼破损进行修补,提升桥梁病害处治质量。
本次抢修位于柳王高速公路来宾北匝道桥(IK1+046.949跨柳南客站高铁桥),右侧来宾端二车道伸缩缝锚固区砼破损,该处砼块散落,影响平安行车,需要及时修补桥梁伸缩缝。如果使用常规混凝土修复,需要进行封闭二车道及路肩施工及混凝土保养7天的交通管制,但“五一”假期从2019年4月28日开始不允许占道施工,且长时间的交通管制本身就是一个极大的隐患、每天24小时的交通维护也耗费大量的人力物力。为了解决好这个问题,养护站桥梁养护工程师从缩短混凝土凝固、养护时间出发,提出使用“抢修宝”超早强砂浆进行处置。
本次修复选用超早强砂浆RT-1。据了解,该材料能在-15-45°的环境中施工,15分钟即可凝固,1小时强度达到C30的通车强度,即1小时可以打开交通。施工过程从2019年4月25日上午9:30开始摆牌进行交通管制;9:50进行破损砼凿除、清理松渣、浮灰污水等杂物;10:25搅拌混凝土,10:35完成混凝土浇筑;11:35撤除交通管制标志标牌,打开交通。从破除到打开交通,整个过程仅仅用时2个小时,而且施工效果好,施工效率高,缩短了交通管制的时间,消除了长时间交通管制对过往行车的隐患,也确保了“五一”期间道路畅通无阻,提高了桥梁养护应急处置能力,提升了桥梁病害处治质量。

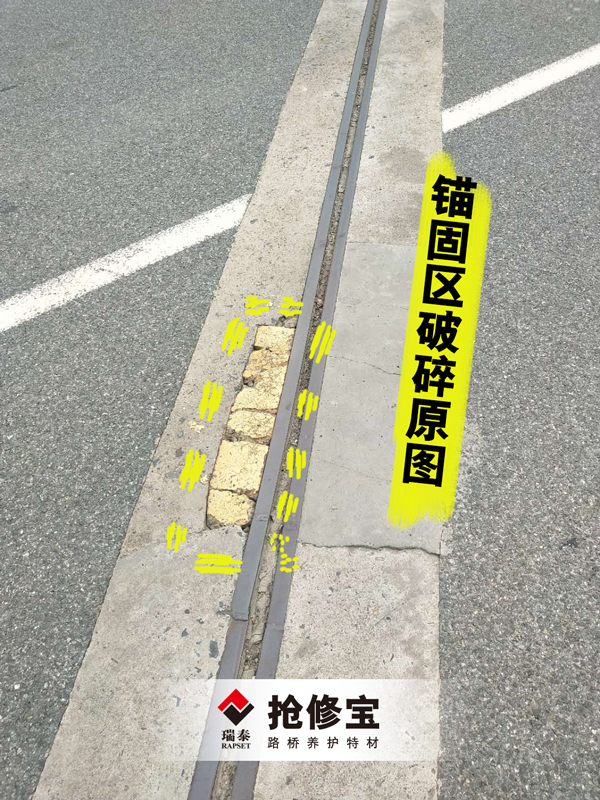

(1) 伸缩缝锚固区原病害图

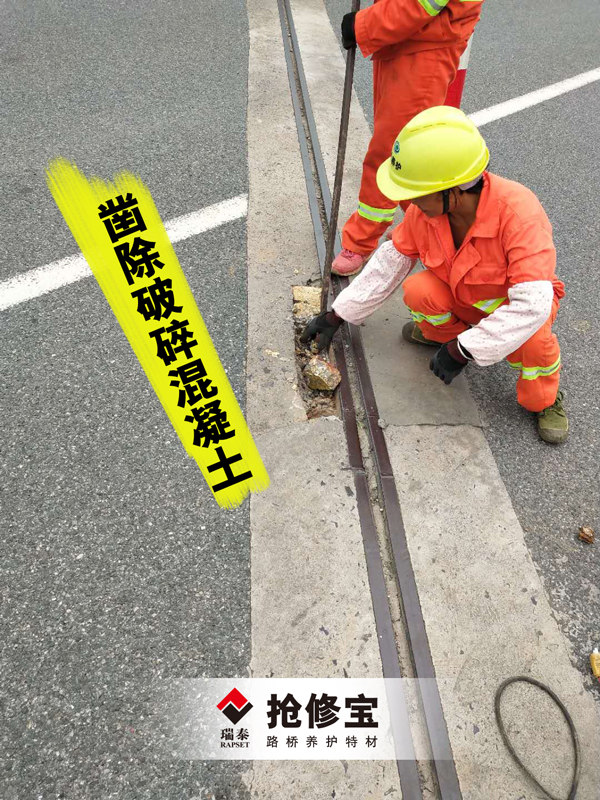

(2) 先破除锚固区破损混凝土

(3) 将两组材料加入拌合

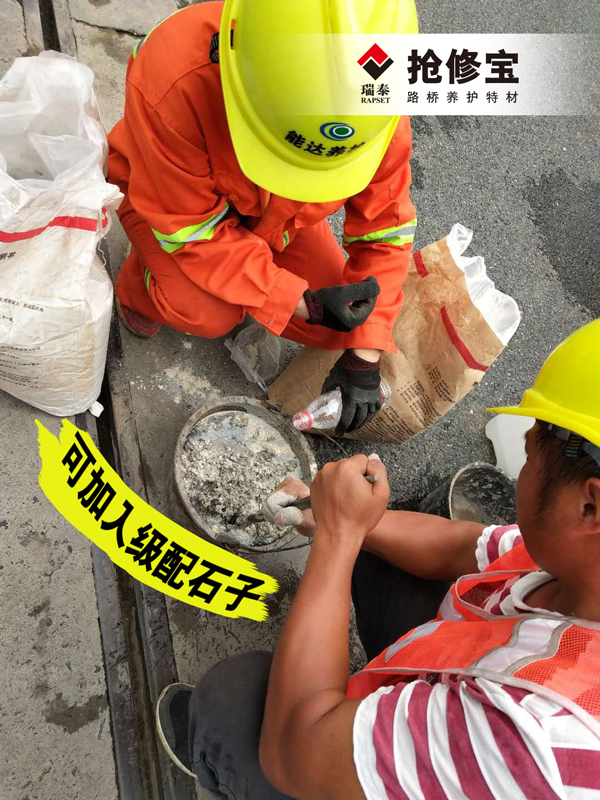

(4) 加入级配石子拌合,按比例加水继续搅拌3-4分钟

(5) 浇筑抢修宝1小时通车材料

(6)自搅拌材料起计时,1小时后恢复通车
